陸豐核電5號機組主變壓器及高壓廠用變壓器全部吊裝就位
9月9日,陸豐核電5號機組最后一臺高壓廠用變壓器平穩落位,標志著該機組主變壓器及廠用變壓器吊裝工作圓滿完成。這一重大工程節點為后續500千伏倒送電及冷試工作奠定了堅實基礎。歷經7天連續作業,陸豐核電5號機組3臺主變壓器、2臺高壓廠用變壓器于9月9日全部吊裝就位。此次吊裝的主變壓器額定容量達450MVA,單臺總重量達345噸。高壓廠用變壓器額定容量為88/44-44MVA,單臺總重量125噸。這些巨無霸設備精準就位于主變壓器及廠用變壓器平臺,整...
2025-09-12
國內首創!陸豐1號機組CA05與CB組合模塊整體吊裝成功
2025年9月6日20時18分,陸豐核電1號機組反應堆廠房CA05與CB22-25五合一組合模塊順利完成整體吊裝,過程平穩有序、安全受控,標志著這一施工技術在國內首次成功實施應用。此次吊裝的組合模塊是反應堆廠房化學與容積控制系統關鍵設備房間的主體墻體結構。與傳統施工方式相比,本次采用的"五合一"整體吊裝方案實現了多項重要創新:首先在作業效率方面顯著提升。將原本5次島內吊裝作業整合為1次,減少4次高風險起重作業,既降低了安全風險,也減輕了對...
2025-09-12
陸豐核電5號機組控制棒驅動機構耐壓殼焊接正式開始
近日,陸豐核電5號機組控制棒驅動機構(簡稱RDM)耐壓殼正式開始焊接,標志著5號機組69根CRDM安裝焊接工作全面啟動,為后續5號機組冷試扣蓋奠定堅實基礎。為保障此次焊接工作順利啟動,項目部聯合工程公司統籌部署、緊密協作,組建CRDM安裝焊接聯合黨員攻堅隊,多次組織進行先決條件梳理及沙盤推演,充分識別施工風險點,吸收經驗反饋,確保耐壓殼焊接施工質量整體可控。后續,陸豐核電項目部將持續以集大成 創標桿為指引,繼續秉持嚴慎細實工作作風,嚴格按...
2025-09-06
陸豐核電開展5、6號機組首批學習高級反應堆操縱員選拔考試
9月1日上午,陸豐核電5、6號機組首批學習高級反應堆操縱員選拔考試順利舉行,64名考生分兩個考場同步參加考試。此次考試是陸豐核電廠操縱人員全周期培訓計劃的重要組成部分,旨在選拔理論基礎扎實、具備宏觀分析能力的高素質后備人才,為核電機組安全、穩定、高效運行提供有力保障。考試內容涵蓋機組運行重要基礎知識、實際操作經驗、關鍵控制與保護系統等方面,全面檢驗考生的專業水平和綜合應用能力。考場秩序井然,考生嚴格遵守紀律、認真作...
2025-09-06
陸豐核電1號機組鋼制安全殼首環吊裝成功
8月31日8時35分,陸豐核電1號機組鋼制安全殼(CV)筒體一環(CV1R)順利吊裝就位。整個吊裝過程平穩有序、安全受控,標志著該機組核島建設安裝工作正式進入施工高峰期。鋼制安全殼是核電機組防止放射性物質外泄的關鍵屏障。陸豐1號機組的鋼制安全殼由底封頭、四個環段及頂封頭共六部分組裝而成。此次吊裝的CV1R是其中體積最大、重量最重的模塊,內徑達39.624米,高度15.554米,集成了設備閘門、貫穿件、加強肋和附件板等重要部件,總重量約1029噸。...
2025-09-05
陸豐核電5號機組首根控制棒驅動機構耐壓殼焊接完成
近日,在生態環境部華南核與輻射安全監督站(以下簡稱華南監督站)以及各參建單位的共同見證下,陸豐核電5號機組首根控制棒驅動機構(CRDM)耐壓殼焊接工作順利完成,標志著該機組CRDM安裝焊接工作全面啟動。控制棒驅動機構(CRDM)是一回路壓力邊界的關鍵設備,其焊接質量直接關系機組長期安全穩定運行。焊接開始前,華南監督站以及相關單位對施工單位中核二三陸豐項目部開展了聯合現場檢查,對現場準備和焊接工藝進行了全面核查與確認,為后續69根CRD...
2025-09-03
陸豐核電5號機組役前檢查正式啟動
8月22日上午,陸豐核電5號機組主泵泵殼法蘭螺栓役前檢查磁粉檢驗項目順利開工,標志著陸豐核電5號機組核島機械設備役前檢查工作正式啟動。役前檢查,是指在核電站正式投入商業運行之前,對其核安全相關部件、設備和系統進行的全面、系統的檢查。其根本目的是在初始狀態建立完整的質量基準數據,為后續在役檢查提供比對依據,從而驗證電站的建造和安裝質量符合設計規范和安全要求,確保核電站能夠安全地投入運行。役前檢查完成后所形成的役前檢查...
2025-08-29

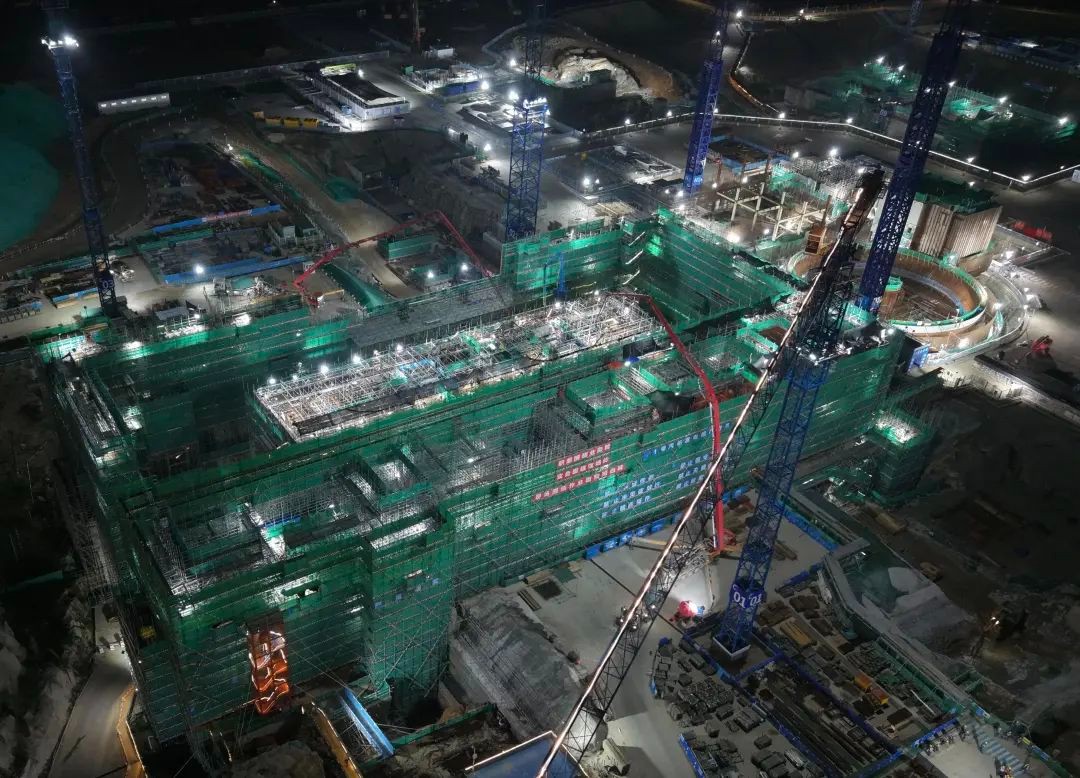

陸豐核電1號機組常規島汽機臺板混凝土澆筑順利完成
8月9日5時38分,陸豐核電1號機組常規島汽機臺板混凝土順利澆筑完成,歷時約42小時39分,共澆筑混凝土2711方。1號機組常規島汽機臺板長68.7m,寬16.0m,為縱橫交錯的混凝土梁及剪力墻形成的中空結構,由六道橫梁、兩道縱梁以及四個牛腿構成。作為常規島土建工程的關鍵部位,除鋼筋種類多、分布密集外,臺板結構上預埋物項眾多(重量超過10t的錨固件4個、主汽調節閥左支撐梁4組、錨固板24個、地腳螺栓296個)且安裝精度要求高也是本次施工的重點、難點...
2025-08-13
陸豐核電5號機組主管道焊接圓滿完成
8月5日,陸豐核電5號機組主管道24道焊縫相關無損檢驗(RT/UT)全部完成,且一次合格率100% !標志著陸豐核電5號機組主管道焊接高標準攻堅任務圓滿完成,為后續核回路沖洗等試驗奠定了堅實基礎。為保障5號機組主管道焊接施工全過程安全質量可控,項目部聯合工程公司、核反應堆公司、中核設計成立主管道焊接攻堅團隊,多次組織對主管道焊接先決條件進行細致梳理,充分吸收前序項目經驗,制定主管道焊接專項計劃,并定期召開主管道施工工程協調會,第一時間...
2025-08-08

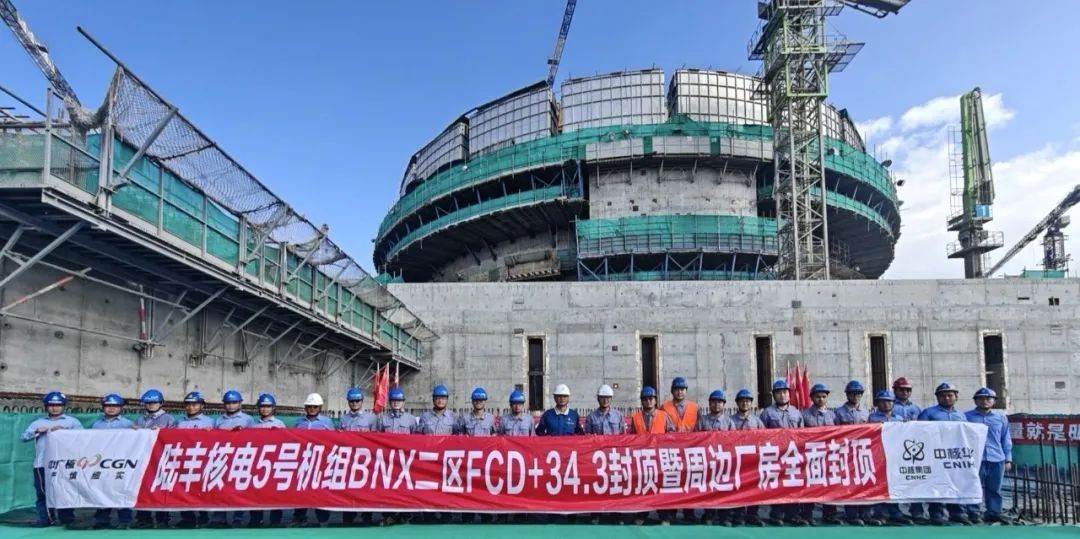

陸豐核電5號機組核島周邊廠房全面封頂
2025年7月16日,陸豐核電基地建設現場傳來重要進展——隨著5號機組核島周邊廠房最后一方混凝土澆筑完成,其主體結構全面封頂。這是華龍一號機組工程建設取得的一項重要階段性成果。自2022年9月5號機組核島澆筑第一罐混凝土(FCD)以來,陸豐項目施工協調大團隊充分借鑒前序項目經驗,嚴格遵循六大控制,平衡推進原則,扎實推進工程建設。面對核島周邊廠房結構復雜、精度要求高等挑戰,團隊聚焦先進建造技術落地,通過反復推敲和優化施工方案,成功在筏...
2025-07-24
陸豐核電5號機組ASP水箱模塊全部吊裝就位
近日,陸豐項目5號機組的20個ASP(二次側非能動余熱排出系統)水箱模塊吊裝工作圓滿收官,所有模塊精準落位。這一成果不僅為后續ASP結構施工和外穹頂施工創造了有利契機,更為熱試工作的順利推進筑牢了根基。ASP水箱采用混凝土內襯不銹鋼結構。它由20個按18°等分的水箱模塊以及3個冷凝器隔間鋼覆面構成,布置于反應堆廠房外壁頂部。為了確保ASP水箱如期順利安裝,由陸豐公司聯合參建單位組成的施工管理大團隊充分吸取前序項目經驗,完善吊裝...
2025-07-16

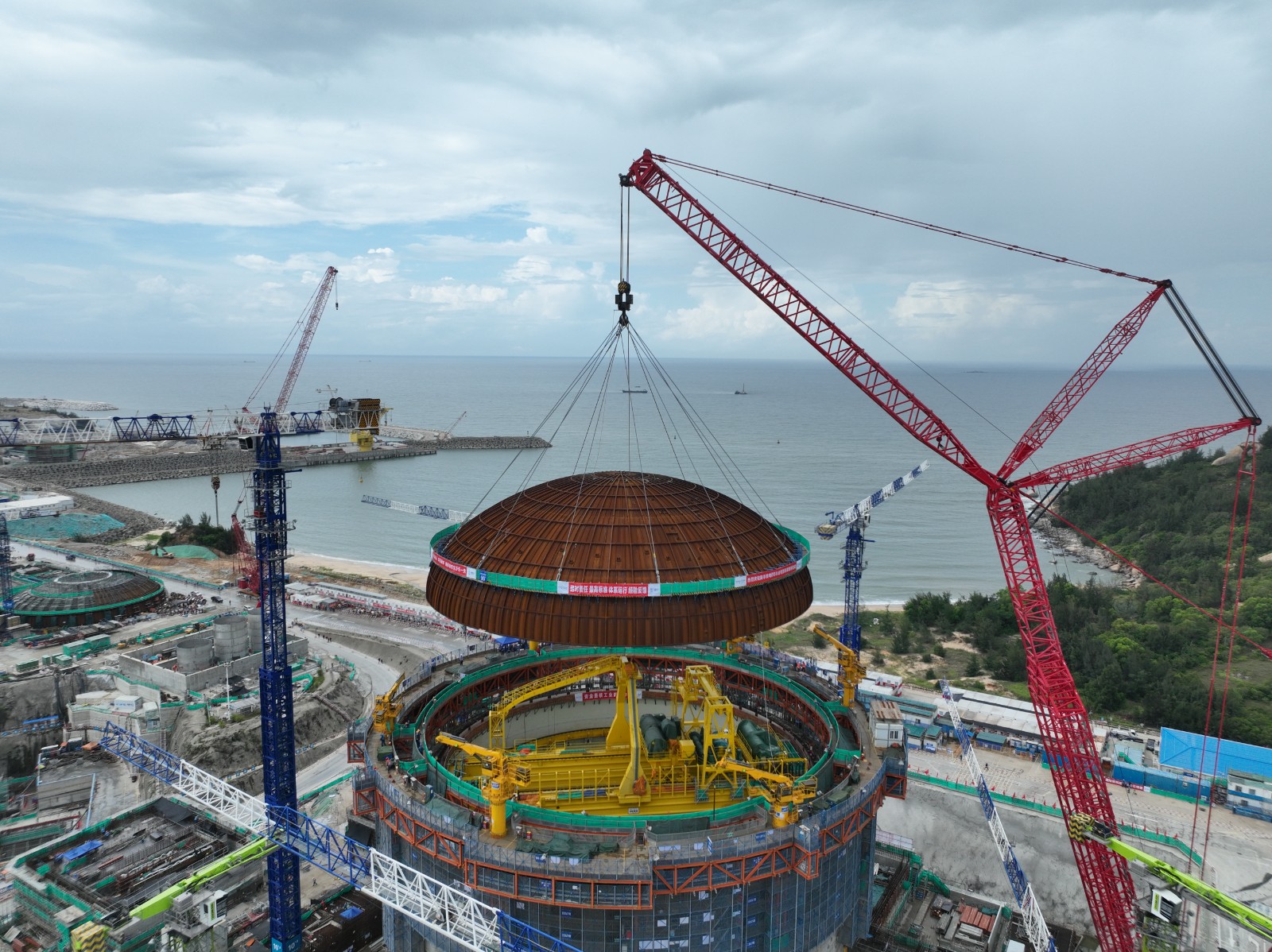

中廣核廣東陸豐核電6號機組完成穹頂?shù)跹b
7月14日10時26分,中廣核廣東陸豐核電6號機組穹頂成功吊裝就位,標志著該臺華龍一號核電機組反應堆廠房成功封頂,工程建設正式由土建施工階段全面轉入設備安裝階段。中廣核廣東陸豐核電6號機組穹頂?shù)跹b現場核電站穹頂是反應堆廠房的關鍵安全屏障,對保證其結構完整性和密封性至關重要。陸豐核電6號機組穹頂整體呈雙曲面殼體結構,由鋼板、角鋼龍骨、栓釘及內部構件組成,總重量達275.1噸,直徑45米。該穹頂在鋼結構集約化基地完成生產預制后,分塊...
2025-07-14
EM9儀表管自動焊技術在陸豐核電項目落地應用
近日,陸豐核電項目EM9儀表管自動焊示范應用順利啟動。這不僅是EM9儀表管自動焊接技術在中廣核華龍一號項目中的首次應用,更是陸豐項目繼EM4小管自動焊成功應用后的又一技術突破。華龍一號核島安裝中的EM9儀表管焊縫,屬于四分之一寸小管徑焊口,其焊接質量控制長期以來都是管道施工過程中的重點與難點。傳統手工焊工藝對焊工的技能水平及焊接經驗有著較高要求。自動焊技術的應用,可有效降低對高技能水平焊工的依賴,提升焊接質量的穩定性。為...
2025-07-07
陸豐核電6號機組環軌梁整體吊裝就位完成
6月7日,陸豐核電6號機組反應堆廠房環軌梁吊裝完成精準就位,為后續反應堆廠房內部大型設備引入及安裝工作打通了關鍵路徑。本次環軌梁整體吊裝就位面臨構件體積龐大、重量集中、就位精度要求高等嚴峻挑戰。陸豐核電項目部高度重視,精心策劃、通力協作,嚴格遵循安全質量管控要求,實現了高效、精準、安全的作業目標。陸豐核電項目部將始終錨定集大成 創標桿目標,全力推動5、6號機組平行施工,持續打造核電建設新標桿,助力公司高質量發展。...
2025-06-09
陸豐核電5、6號機組模擬機完全培訓可用
5月30日,陸豐核電5、6號機組全范圍模擬機完成完全培訓可用(RFT)驗收。該模擬機安裝進度較合同硬件到貨提前一個月、完全培訓可用提前三個月。這一工作成效得到中廣核陸豐核電有限公司(以下簡稱陸豐公司)總經理部的充分肯定。陸豐核電5、6號機組全范圍模擬機由電廠概貌盤、操作員工作站、后備盤、嚴重事故盤等設備組成,按照1:1比例復制,完全模擬實際主控室的工作環境。協同攻堅創佳績自項目啟動以來,面對工期緊、任務重、技術復雜度高等挑...
2025-06-06
